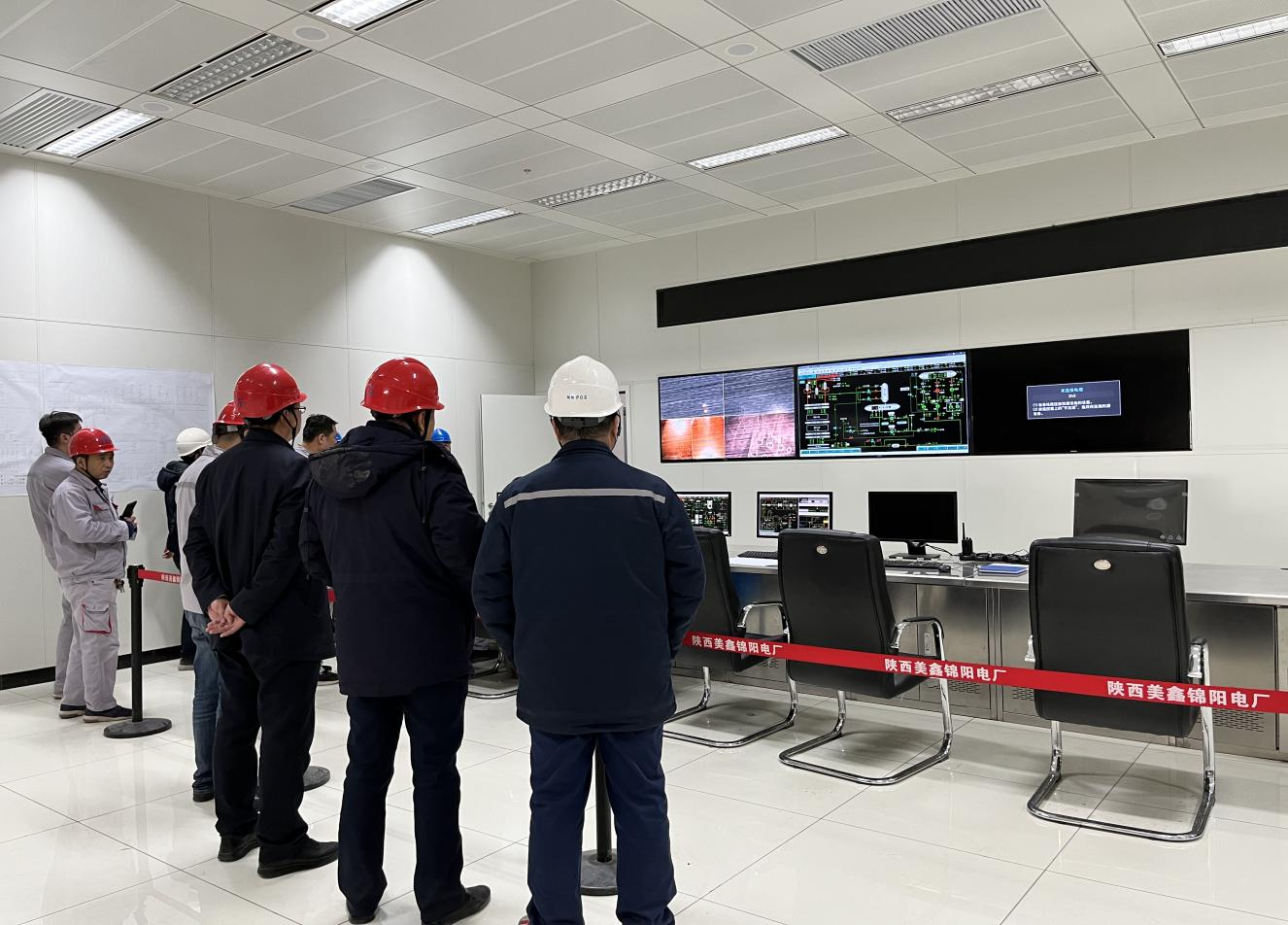

12月12日,陕西美鑫公司锦阳电厂迎来工程建设里程碑时间节点,经过广大干部职工、调试人员不懈努力,电厂2期#3机组于15:10实现首次点火一次性成功。
为保证#3机组首次点火工作顺利开展,电厂高度重视,每天下午四点召开试运会,针对重要时间节点、各专业重要问题定期召开专题会,对存在的问题进行协商解决,确保出现问题及时处理,不影响整体项目总体推进时间进程。

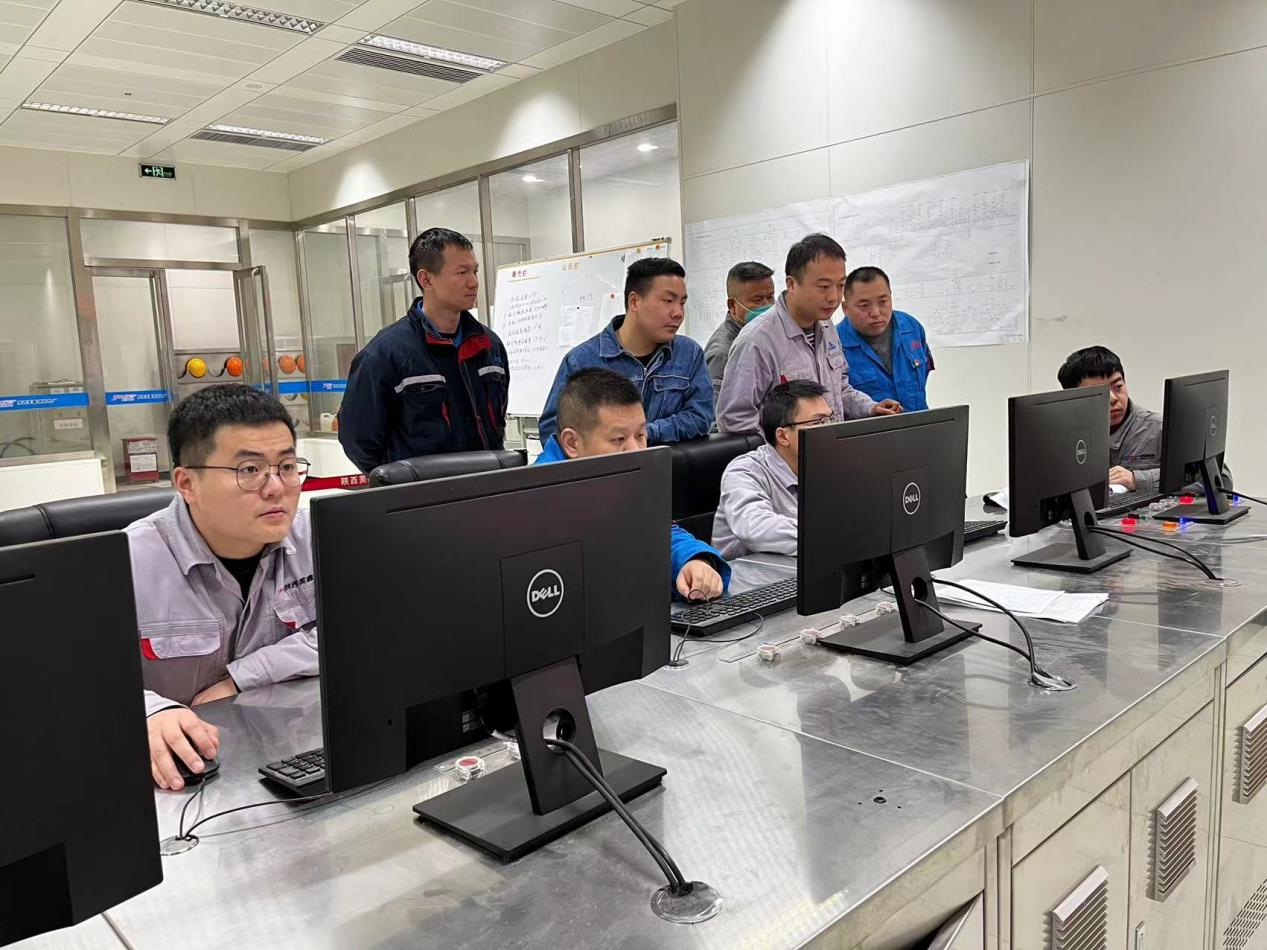

点火前,电厂各部门、安装调试单位通力协作、密切配合、明确分工、各司其责。运行人员对各设备的参数进行实时监测,并加强水样油样化验,确保各设备运行状态良好,各化验项目指标正常。各项目单位积极配合,认真查找现场存在问题,及时跟进现场消缺进度,确保隐患及时消除。一切就绪后,随着点火指令下达,一支支油枪点起,磨煤机启动并形成稳定燃烧、火检显示正常,标志着锦阳电厂3#机组首次点火一次性成功,为#3机组系统启动并网打下了坚实的基础,为实现168试运行做好了充分的准备。
公司领导高度重视电厂二期工程建设项目进展情况,点火当天公司副总经理许敏亲临现场指导工作,对昼夜奋战在调试一线的工作人员表示慰问,对电厂3#机组首次点火一次性成功表示祝贺。他强调电厂各部门、各项目部要在确保安全的前提下,按照制定好的方案和计划中的重要时间节点,安全有序、保质保量、稳步高效推进调试工作进度,早日实现并网发电。
接下来,#3机组将按照既定计划开展#3机组的蒸汽吹管工作。
