当前位置:首页>新闻中心
媒体关注

环球网:陕西有色金钼集团:快速应对强降雨 争分夺秒保生产
|
来源:金钼集团|2020/8/17 11:23:00|作者:姜宗智 张雪榕|人气:6712

8月5日晚至6日凌晨,位于陕西省渭南市华州区金堆镇的金钼集团金堆矿区遭遇200年不遇的特大暴雨,强降雨持续约7.5小时,一时山洪暴发、泥石流奔涌而下,多处道路损毁,供水、供电、通讯中断……

在此危急时刻,金钼集团快速反应,科学应对,第一时间启动防汛抢险应急预案,成立防汛抢险领导工作小组,统筹安排部署,精准有序调度,全力保障人民群众生命财产安全。此次重大汛情期间,没有造成人员伤亡,主要生产设备未遭受损坏,重点要害部位未出现大的险情。8月10日上午,国家应急管理部工作组到金钼集团调研尾矿库运行情况,给予“及时科学、规范有序、收效明显”的评价。

迅速反应 科学应对

金钼集团自1958年建矿已有60余年,金堆矿区作为其采、选重要生产基地,现有3座国家二级尾矿库,分别为王家坪尾矿库、栗西尾矿库和木子沟尾矿库。其中,木子沟尾矿库已闭库;建有三等中型水库一座,为麻家砭水库,水库总库容1230万立方米,是该矿区3万多居民唯一生活水源地。这些区域,是矿区的重要生产生活设施,也是重点防汛部位。如遇重大险情,后果不堪设想。

8月5日19:00——6日凌晨2:30的持续强降雨,金堆矿区大部分区域降雨量均在100毫米以上,最大降雨部位为栗西尾矿库区域,降雨量达到228毫米。金钼集团科学准确研判雨情,分别于8月5日22:00启动三级响应,麻家砭水库有序开启弧形闸泄洪;8月6日零时启动二级响应,应急队伍做好人员集结,医疗组随时待命,技术组及时掌握尾矿库干滩距离变化、水位变化和入库流量;8月6日01:00启动一级响应,矿区有序停产,尾矿排空后,切断主要设备高压电源。强降雨期间,相继下达了“栗西尾矿坝、王家坪尾矿坝值守人员撤到安全点,注意观察尾矿库水位变化”、“在确保安全的情况下,巡察人员观察排土场有无行洪通道被堵塞等异常情况,出现异常及时汇报”、“露天矿采场设备撤至上层平台”等指令。

金钼集团面对重大汛情快速反应、科学应对和果断指挥,抢险撤离及时彻底,避免了人员伤亡和设备损毁情况的发生,确保了降雨期间无人员伤亡、主要生产设备未遭受损坏,尾矿库和水库等重点要害部位未出现大的险情。

全力以赴 防汛抢险

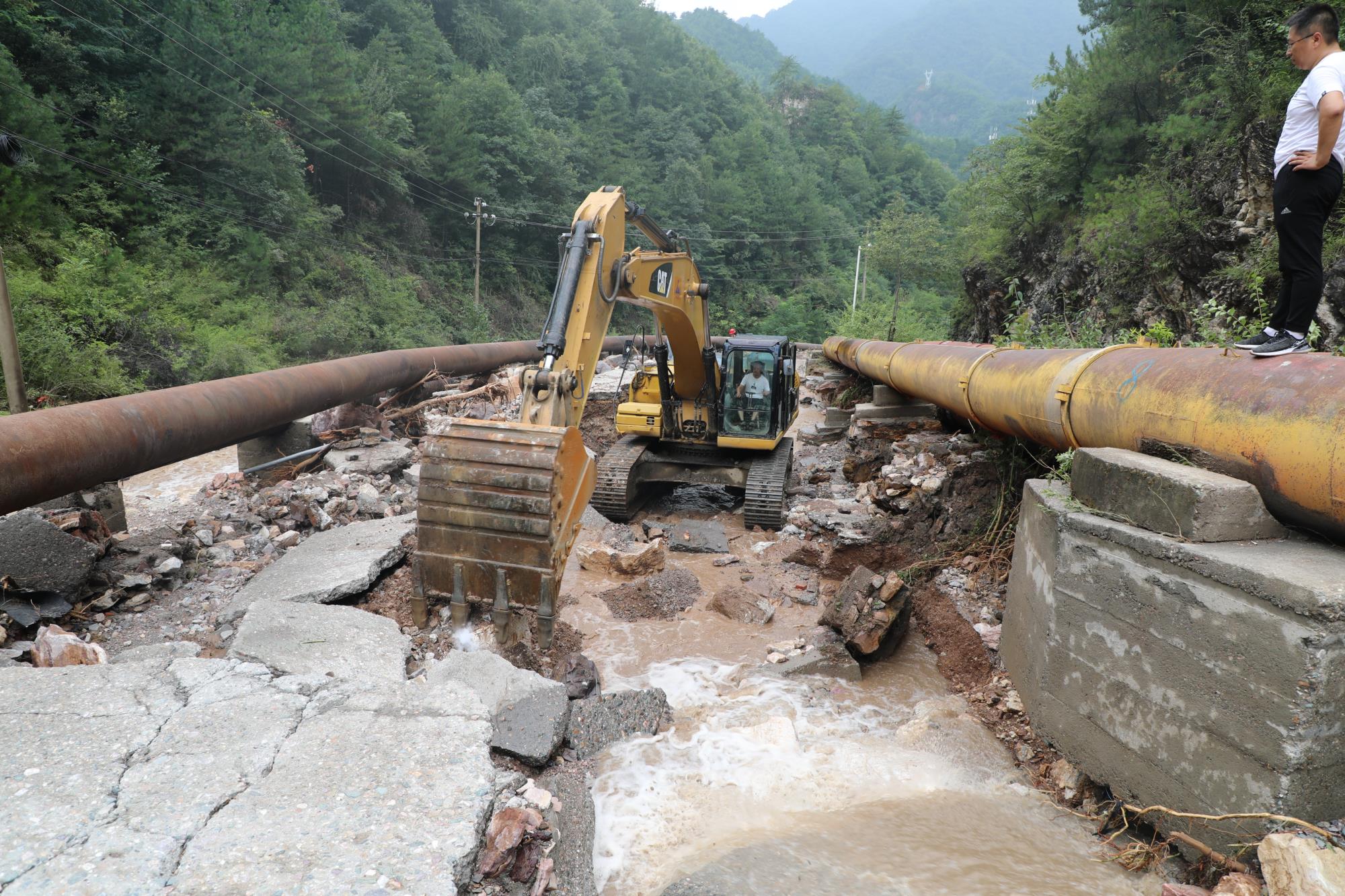

虽然金堆矿区启动了防汛预案,采取了快速、准确、有效的措施,但因雨势过大,强降雨仍对矿区生产生活设施造成了巨大损毁。栗西、王家坪尾矿库、麻家砭水库道路路基、路面基本损毁,尾矿库尾矿输送、回水管道、管墩严重损毁;尾矿库、水库沿途山体滑坡,尾矿输送涵洞和抢险通道堵塞;金堆矿区供水中断,两个尾矿库库区供电、通讯设施损毁,供电、通讯中断。

灾情发生后,金钼集团党委书记、董事长程方方第一时间赶赴现场,公司迅速成立了以程方方为组长、金钼股份总经理杨国平、金钼集团副总经理张景奇为副组长的的防汛抢险领导工作小组,下设总协调组、抢险组、检修组、后勤保障组、对外联络组等五个专业组,全面部署展开灾后抢险抢修工作。

各专业组对矿区所有受灾部位进行了全面检查,现场确定抢险抢修方案,协调各方力量,展开夜以继日的抢险抢修工作。

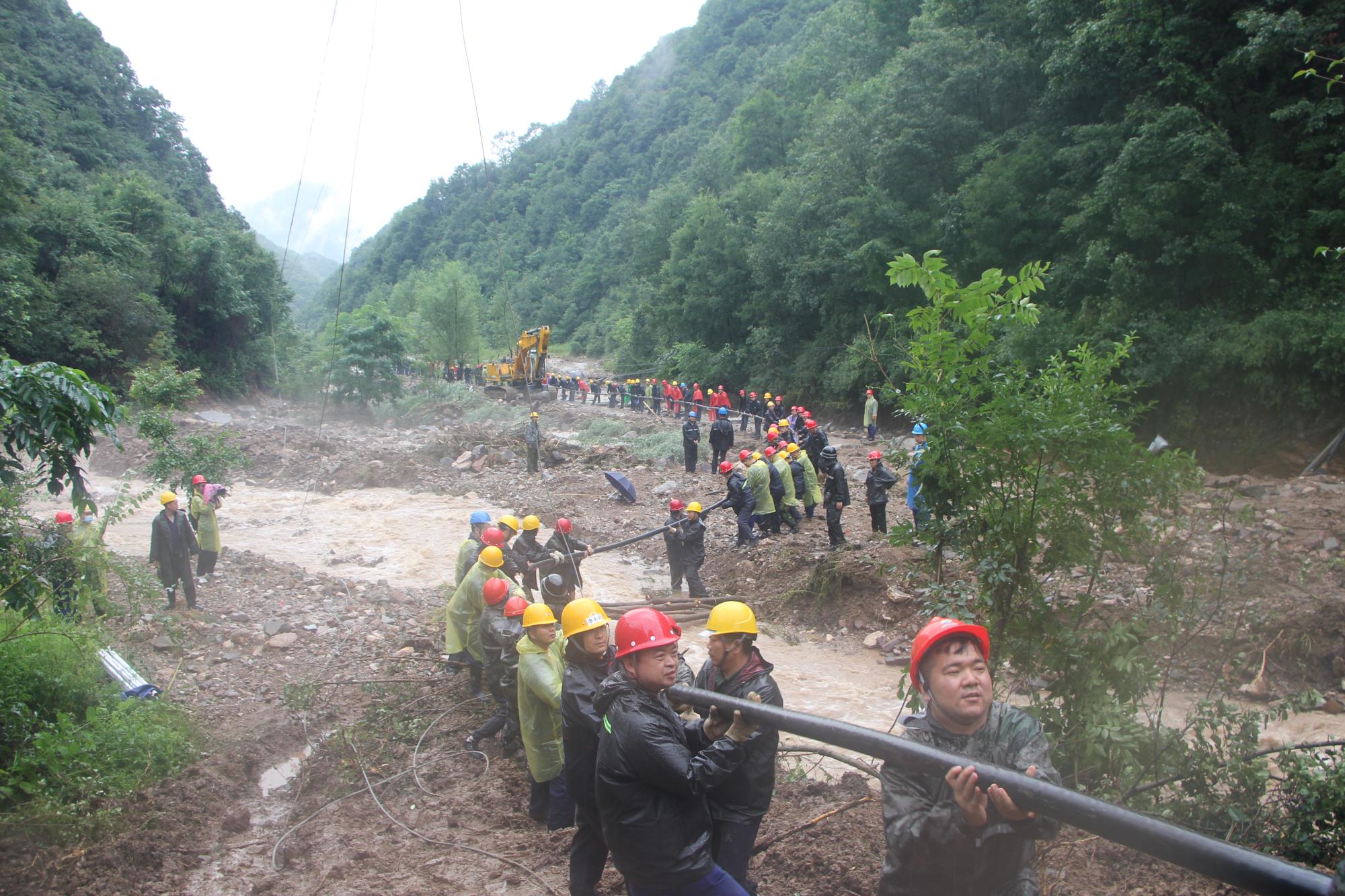

为尽快恢复矿区供电、供水、通讯等民生需求,保障矿区职工家属的正常生活,在麻家砭水库电力设施抢修中,150余名抢险队员翻山越岭,更是靠人拉肩扛将600余米电缆运送到作业现场,冒着大雨进行电缆铺设,在水流没过膝盖的抢修现场连续奋战20小时没合眼……

在麻家砭水库道路抢修中,施工人员克服夜晚作业受限、山体土石塌方、突降暴雨等困难,修复损毁道路4余公里,处理塌方20余处,填补修筑用料约1000立方米……

为尽快打通栗西尾矿库上坝临时交通道路,保障尾矿库安全度汛,在栗西尾矿库水毁路段抢修中,每天投入150余人、30余台套机械设备,坚持24小时三班倒不间断施工作业……

截至8月8日,麻家砭水库道路具备通车条件,水库方向电路铺设电缆抢修工作完成,建立了临时生产供水管路;栗西尾矿库上坝道路全线贯通,通讯抢修工作完成;配合地方政府修复了华金公路冲毁路段。仅用3天时间,金堆矿区供电、供水、通讯全部恢复正常,尾矿库、水库具备恢复生产抢修条件。

根据省防总关于做好当前防汛救灾工作的紧急通知、关于切实做好8月11日至16日强降雨过程防汛应对工作的紧急通知的要求,金钼集团提高政治站位,全面夯实责任,牢固树立“防大汛、抢大险、救大灾”思想不动摇,先后组织栗西尾矿库泄洪4次,王家坪尾矿库泄洪4次。在以高度社会责任扎实做好防汛工作的同时,金钼集团积极开展抢修,力争早日恢复生产。

生产恢复 加快推进

今年上半年,金钼集团有效应对新冠肺炎疫情对生产经营带来的不利影响,经营指标逆势增长,实现营业收入126亿元,完成年计划的66%,同比上升17.82%;实现利润总额1.69亿元,缴纳税费4.41亿,生产经营形势一片大好。在遭遇此次特大汛情后,公司依然提出要争分夺秒,确保实现全年任务目标。为把强降雨带来的影响和损失降到最低,金钼集团加快抢修恢复生产,并对生产工作进行了调整,将金堆矿区原定于9月的计划检修工作提前至抢险救灾期间进行,后端炉料、化工、金属板块生产根据原料库存情况减量生产。

金钼集团从当前的防汛态势、检修组织、抢修专项工作领导小组设置、抢修工作时限、安全环保和物资保障等方面对恢复生产的抢修工作进行了周密部署,公司副总经理张景奇任恢复生产抢修工作总指挥,下设两个工作小组,分别负责栗西、王家坪尾矿库尾矿输送、回水、供电、通讯系统的抢修工作。两个工作小组制定了详细可行的实施方案,目标具体,任务清晰,责任到人。

金钼集团明确,近段时间要以安全度汛为主,严格按照国家防总和陕西省应急厅具体工作安排,泄洪工作按计划正常进行,为防大汛做好充分准备,并按照防汛工作的具体安排,做好应急的各项准备工作。

各单位对于计划内的检修,按年初检修计划,结合本次防汛抢险实际情况,协调好计划内检修和计划外检修人员的分配问题,对调整后的计划进行认真组织,保质保量按时完成调整后的计划。同时,在项目实施的过程中,严格履行相关报批程序,做到随报随审,职能部门抽调技术人员,对预算进行把关审核,公司要求,决不能以各种理由影响工程进度。

安全是所有工作的根本保障和最终目标,为确保抢修工作安全高效推进,指挥部专设了抢修工作安全管理小组,负责抢修期间施工方案安全部分审核,安全措施检查,现场巡回检查以及日常安全管理督查等工作。恢复生产抢修工作指挥部每天晚上7时30分召开碰头会,通报当日抢修情况进展、对新存在的问题进行研判,做出安排部署,加快抢修进度,力争在15天内全面恢复矿区采、选作业,将损失减少到最小。

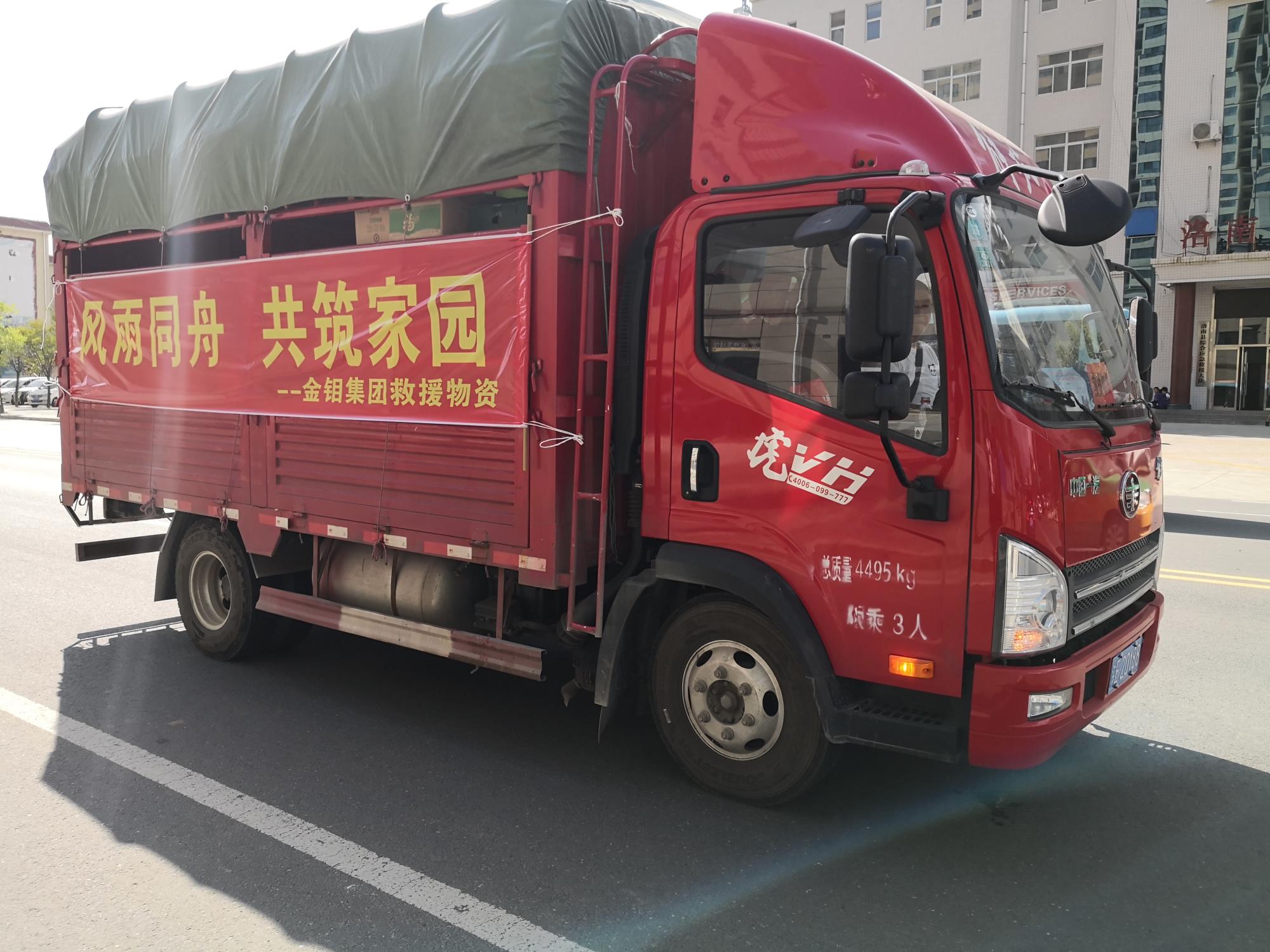

在做好金堆矿区抢险抢修工作的同时,金钼集团积极履行社会责任,为周边受灾的洛南县和华州区分别捐款100万元,并派出挖掘机支援洛南县抢险救灾工作。同时,给洛南县紧急采购了5升装矿泉水200桶、食用油200桶、10公斤装大米160袋、10公斤装面粉240袋。为受灾严重的麻坪镇斜岭村群众送去矿泉水20件、食用油50桶、大米1000斤、面粉1000斤,使灾区群众感受到温暖和关爱。
